Håltagning i betong – metod, säkerhet och kostnad

Du bor i en BRF i Stockholm och vill få ny belysning i köket. Kabeln behöver passera genom en betongvägg, men ingen på plats kan svara på den viktigaste frågan: är det säkert och tillåtet att borra just där? Ett hål som ser litet ut kan hamna nära armering, dolda ledningar eller en brandcellsgräns.

Håltagning i betong är därför mer än att välja en borr och trycka på start. Vi behöver bedöma konstruktionen, välja rätt metod, begränsa damm och vibrationer, skydda boende och lokaler samt återställa väggen eller bjälklaget på rätt sätt. Här går vi igenom hela kedjan, från första kontrollen till färdig elinstallation, brandtätning och dokumentation.

Så möter vi behovet av håltagning i betong

I en Stockholmslägenhet kan behovet börja enkelt. Ett nytt uttag ska monteras, belysning ska dras över ett rum eller en laddbox ska få matning från en elcentral i garaget. När kabeln måste passera en betongvägg förändras uppgiften snabbt. Vi behöver veta om väggen är bärande, var armeringen ligger och om det finns vatten, värme, ventilation eller annan el i området.

Håltagning i betong betyder ett planerat och dimensionerat ingrepp i en befintlig konstruktion. Det kan vara ett litet hål för en kabel, en större cirkulär genomföring för rör eller en öppning för ventilation. Metoden ska passa både installationen och byggnadsdelen. Ett genomföringshål i en icke-bärande mellanvägg kan hanteras helt annorlunda än ett hål i ett bjälklag.

Praktisk regel: Ett hål ska bedömas utifrån sin placering, inte bara sin diameter.

Vi tittar också på arbetsmiljön. Betongarbete kan skapa kvartsdamm, buller och vibrationer. I en bebodd fastighet behöver vi dessutom planera avspärrning, vattenuppsamling, städning och information till boende. Efter borrningen måste kabeln dras, genomföringen tätas och arbetet dokumenteras så att nästa förvaltare vet vad som har gjorts.

Prisbilden påverkas av åtkomst, material, armering, metod och återställning. Därför blir ett platsbesök ofta mer tillförlitligt än ett snabbt pris över telefon. Nästa steg är att reda ut vad håltagning faktiskt innebär och när den behövs.

Vad håltagning i betong innebär och när det behövs

Håltagning i betong är ett avsiktligt ingrepp som skapar plats för en installation. Vi bestämmer först vad som ska passera genom konstruktionen, till exempel en kabel, kabelkanal, dosa, rör eller ventilationskanal. Därefter bestäms hålets placering och dimension utifrån den färdiga installationen, inte utifrån vad som råkar vara enklast att borra.

Vid elinstallation uppstår behovet ofta i samband med:

  • Ny elcentral: Kablar kan behöva gå genom väggar eller bjälklag mellan centralen och bostadens olika delar.
  • Nya grupper i äldre hus: Befintliga rörvägar räcker inte alltid när kök, badrum eller kontor byggs om.
  • Laddbox i garage: Matningen kan behöva passera en betongvägg från elrum eller undercentral.
  • Nya uttag och belysningspunkter: Betongväggar gör utanpåliggande kabeldragning mindre lämplig i vissa miljöer.
  • Ventilation och annan teknik: El till fläktar, styrning och givare kan behöva samordnas med större genomföringar.

Skillnaden mellan ett ytligt hål i en mellanvägg och ett genomgående hål i en bärande konstruktion är avgörande. Ett mindre hål i puts eller tunnare ytskikt påverkar normalt inte konstruktionen på samma sätt som en öppning genom en armerad vägg, balk eller ett bjälklag. I bärande delar ska arbetet följa konstruktionshandlingarna, och om hålet inte finns beskrivet behöver byggnadsdelens funktion klarläggas innan arbetet börjar. Boverkets nybyggnadsregler anger att byggnadsdelen inte får skadas så att bärförmåga eller styvhet försämras.

Borrning, kärnborrning, sågning och bilning är separata metoder. De skiljer sig åt i precision, buller, vibrationer, damm och hur mycket betong som påverkas. Metodvalet blir därför en teknisk och praktisk fråga, inte bara en fråga om vilken maskin som finns närmast.

Metoderna som finns, borrning, kärnborrning, sågning och bilning

För små elgenomföringar i en icke-bärande vägg kan en slagborr eller SDS-borr vara tillräcklig. Den är smidig för mindre hål till exempelvis dosor, fästen och kabelgenomföringar. Samtidigt ger slaget mer vibrationer än en roterande diamantborr, och verktyget kan skada puts, kakel eller spröd betong om det används fel.

Kärnborrning med diamantkrona är normalt det kontrollerade valet för runda genomföringar. Den ger rena kanter och en bestämd diameter, vilket passar rör, kablar, ventilation och andra installationer där passningen spelar roll. Vattenkylning minskar värme och damm, men kräver vattensamlare, våtsug och planering så att vatten inte rinner in i väggar eller till underliggande plan.

Sågning med diamantklinga eller väggsåg används för större öppningar, kabelstråk och ventilationsschakt. Metoden kan ge raka kanter och bra måttkontroll, men kräver mer plats, avskärmning och ofta en plan för hur utskurna betongdelar ska tas om hand. Bilning passar bättre när öppningen ska vara oregelbunden, när ytskikt ska tas bort eller när större partier ska rivas. Den är flexibel, men ger mer buller, damm och vibrationer och har sämre precision.

Metod Typiskt användningsområde Precision Konsekvens i betong
Borrning med slagborr eller SDS Mindre hål och infästningar Måttlig Mer slagpåverkan och risk för kantutslag
Kärnborrning Runda genomföringar för kabel, rör och ventilation Hög Ren öppning med begränsad påverkan runt hålet
Sågning Större öppningar och raka kabelstråk Hög Kontrollerad kontur, men mer omfattande ingrepp
Bilning Oregelbundna öppningar och rivning av betongpartier Lägre Mer buller, vibrationer och risk för lokala skador

Metodvalet påverkar också kostnad, säkerhetsåtgärder och behovet av tillstånd. För projekt där flera tekniska alternativ ska vägas mot varandra kan en FutureCalc plattformsöversikt ge en bredare bild av hur planering och beräkningar kan struktureras. Verktyget ersätter inte en konstruktionsbedömning på plats, men rätt beslutsunderlag minskar risken för fel metod.

Krav, tillstånd och vem som faktiskt måste godkänna hålet

Vi börjar med ritningskontroll. Befintliga konstruktionsritningar kan visa väggens eller bjälklagets funktion, men äldre underlag är inte alltid kompletta. Därför kompletterar vi normalt med armeringsdetektering, exempelvis med magnetsökare eller radarmätning, och kontrollerar området för dolda installationer.

Ett hål genom bärande armering kan påverka konstruktionens verkningssätt. Svenska Byggbranschens utvecklingsfond beskriver att håltagning i armerade betongväggar behöver tillståndsbedömas ordentligt, eftersom ingreppet kan påverka både stabilitet och personsäkerhet. SBUF:s underlag om håltagning i armerade betongväggar visar varför konstruktör behöver kopplas in när ritningarna inte räcker.

I en BRF är det vanligtvis styrelsen eller fastighetsägaren som behöver godkänna ingreppet. Förvaltaren kan ha egna rutiner, och i vissa projekt kan kommunen behöva bedöma om bygglov eller anmälan krävs. Vem som fattar beslut beror på fastighetens ägarform, åtgärdens omfattning och hur byggnadsdelen påverkas. Installationen ska dessutom utföras inom ramen för gällande elinstallationsregler. Läs mer om praktiska krav i regler för elinstallation.

Äldre material och brandcellsgränser

I äldre byggnader måste vi utreda om betongnära skikt, fogar eller andra material kan innehålla asbest. Arbetsmiljöverket anger att borrning i asbesthaltigt material kräver tillstånd när den sammanlagda arbetstiden överstiger en persontimme, där även förarbete, städning och avfallshantering räknas in. Arbetsmiljöverkets asbestföreskrifter beskriver också när undantag kan gälla och vilket underlag en tillståndsansökan ska innehålla.

En enkel kontrollista före start är:

  • Ritningar: Är byggnadsdelens funktion känd?
  • Armering: Är borrpunkten kontrollerad med lämplig detektor?
  • Brandcell: Vet vi om väggen eller bjälklaget skiljer brandceller?
  • Beslut: Har rätt styrelse, ägare, förvaltare eller konstruktör godkänt arbetet?
  • Återställning: Är brandtätning, ljudtätning och ytskikt planerade?

Säkerhet och arbetsmiljö vid håltagning i betong

Betongarbete ska planeras utifrån vad som faktiskt händer på arbetsplatsen. Vi behöver hantera damm vid källan, begränsa vibrationer, göra elutrustning säker och skydda personer som vistas i närheten.

Kvartsdamm från betong och sten kan orsaka allvarliga lungsjukdomar och påverka hjärt-kärlsystemet. Punktutsug, integrerat eller externt, ska fånga dammet nära verktyget. Vattenbegjuten kärnborrning är ofta ett bra val för elinstallationer i bostäder och BRF:er, medan torrborrning kräver effektiv H-klassad punktutsugning, avskärmning och noggrann städning. Torrsopning ska undvikas. Jobba Frisk om arbete som håltagare beskriver också när andningsskydd och medicinska kontroller kan behövas.

Vibrationer kräver mer än att läsa maskinens nominella värde. Arbetsmiljöverket använder A(8)-värdet för den samlade dagliga vibrationsexponeringen, där både vibrationsnivå och aktiv arbetstid spelar in. Vid bilning eller långvarigt slagborrande behöver vi därför planera körtid, arbetsrotation och alternativa metoder. Arbetsmiljöverkets vägledning om vibrationsförebyggande arbete anger att bilning om möjligt bör ersättas med sågning, borrning eller fjärrstyrd bilningsrobot.

Risk Åtgärd
Kvartsdamm Vattenkylning eller punktutsug, avskärmning och lämpligt andningsskydd
Vibrationer Välj mindre aggressiv metod, begränsa aktiv tid och följ upp exponeringen
Dolda elledningar Gör berörda delar spänningslösa och kontrollera arbetsområdet före start
Boende och förbipasserande Spärra av, informera och skydda närliggande ytor
Buller Planera arbetstid och använd hörselskydd
Fall från stege eller ställning Välj stabil arbetsplattform och säkra arbetsområdet
Tunga maskiner Använd rätt lyftteknik och planera maskinens placering

Vid arbete nära centraler, ställverk eller driftutrustning krävs tydlig avgränsning och kontroll av spänningslöshet. Riskbedömningen ska dokumenteras tillsammans med eventuella tillbud och avvikelser. En del av den praktiska eldokumentationen kan samlas enligt en egenkontroll för elinstallation, så att kontrollpunkterna inte bara stannar i muntliga besked.

Kostnadsfaktorer och vad du kan göra för att hålla nere priset

Det går sällan att ge ett seriöst fast pris på håltagning i betong utan att se platsen eller granska relevanta ritningar. Ett litet hål i lättåtkomlig betong kan vara en enkel del av en elinstallation. Samma diameter i ett tätt armerat bjälklag, bakom känsliga ytskikt eller ovanför en färdig lokal kan kräva helt annan utrustning och skyddsåtgärder.

Priset påverkas främst av:

Faktor Påverkan på pris Kundens möjlighet att påverka
Diameter och djup Större och djupare hål kräver mer tid och kraftigare utrustning Ange installationens verkliga mått från början
Betong och armering Hård eller tät armerad betong kan göra arbetet långsammare Tillhandahåll ritningar och tillåt scanning
Åtkomst Trånga utrymmen och arbete på höjd kräver mer etablering Frigör arbetsyta och planera åtkomst
Vatten och damm Våtborrning kräver uppsamling, våtsug och skydd Informera om känsliga ytor och underliggande plan
Brandtätning Brandcellsgränser kräver rätt system och dokumentation Bestäm i förväg vilken återställning som ska ingå
Avfall och städning Betongkärna, borrkax och slam måste samlas och hanteras Klargör om borttransport ska ingå i offerten

Be om en tydlig offert där håltagning, elarbete, brandtätning, återställning, städning och avfallshantering står som separata delar. Då syns det om ett lågt startpris senare kompletteras med kostnader för skydd, etablering eller efterarbete.

ROT-avdrag kan i vissa fall användas för arbetskostnaden när håltagningen hör ihop med en berättigad elinstallation. Enbart håltagning utan efterföljande elarbete bör däremot inte automatiskt behandlas som ROT-grundande. Information om ROT-avdrag för elinstallation kan ge en utgångspunkt, men den slutliga bedömningen beror på arbetets innehåll och Skatteverkets aktuella regler.

Förbered ritningar, märk ut önskad placering, flytta möbler och informera BRF eller fastighetsägare tidigt. Samordning med andra arbeten kan också minska behovet av flera etableringar, men vi ska inte slå ihop moment på ett sätt som försämrar säkerheten.

Så här arbetar H.B Elgruppen, från platsbesök till dokumentation

Arbetet börjar med ett kostnadsfritt platsbesök. Vi går igenom ritningar, installationens placering och åtkomsten till arbetsområdet. Därefter bedömer vi om det finns risk för armering, dolda installationer, asbest eller brandcellsgränser. När underlaget är tillräckligt tydligt får kunden ett prisförslag och en tidsplan som visar vad som ingår.

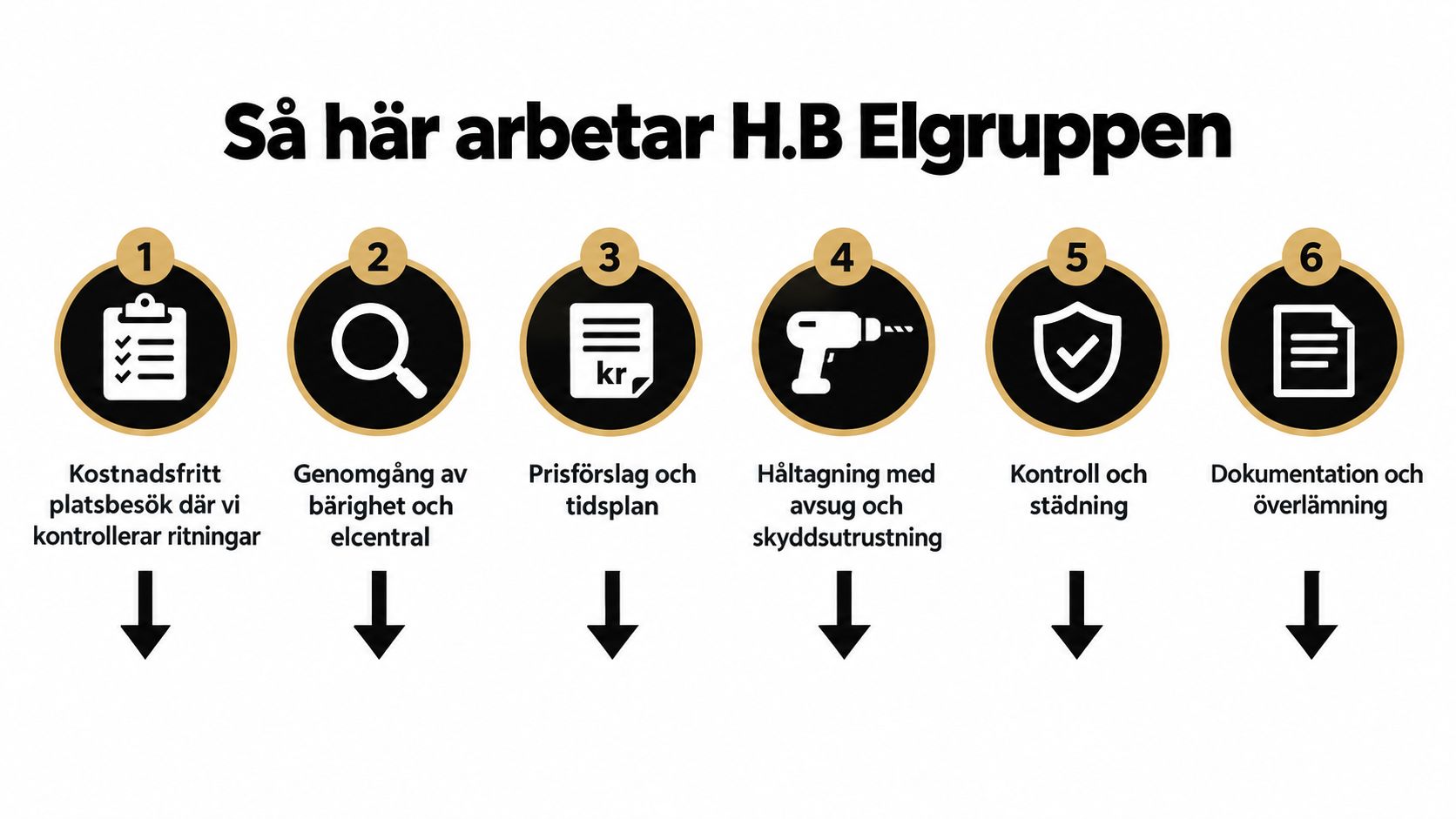

En grafisk illustration som visar H.B Elgruppens arbetsprocess i sex steg från platsbesök till slutlig dokumentation.

Förberedelse före själva ingreppet

Vi väljer metod efter hålets funktion och konstruktionens känslighet. Runda genomföringar går ofta bäst med kärnborrning, medan raka större öppningar kan kräva sågning. Vi planerar också dammskydd, vattenuppsugning, avspärrning, maskintransport och skydd av golv, väggar och möbler.

På arbetsdagen märker vi ut hålet och kontrollerar läget mot underlaget. Om verkligheten avviker från ritningen, exempelvis om det finns oväntad armering eller en installation, stannar vi och gör en ny bedömning. Att flytta hålet på plats utan verifiering är inte en acceptabel genväg i en bärande byggnadsdel.

Genomförande och återställning

Vid våtborrning samlar vi upp borrvatten och betongslam med vattensamlare och våtsug. Vid torr metod används punktutsug och avskärmning. Själva håltagningen utförs med vald utrustning, varefter kabel eller annan elinstallation dras genom öppningen.

Brandcellsgränser återställs med en provad och godkänd brandtätningslösning som passar vägg, bjälklag, kabel eller rör. Säker Vatten anger att genomföringar även behöver ta hänsyn till rörelsemån runt rör och isolering samt till ljud- och lukttätning. Säker Vattens byggtekniska förutsättningar visar varför tätningen inte bör väljas som en eftertanke.

Betongkärna, borrkax och slam samlas in i stället för att spridas över lokalen. Håltagning ingår i en bygg- och rivningssektor där materialflödena är omfattande. År 2016 uppkom 10,4 miljoner ton bygg- och rivningsavfall i Sverige, varav 575 000 ton klassades som farligt avfall, medan mineraliska material stod för cirka 2,6 miljoner ton, enligt Statistik från SCB om uppkommet avfall. Statistiken visar inte hur mycket som kom från borrning, men den understryker värdet av att hålla betongrelaterade fraktioner separerade när det är praktiskt möjligt.

Vid överlämning får kunden foton före och efter, måttsatt hålsöppning, vald brandtätningsmetod och vid behov relationsritning samt underlag för elbesiktning. Materialet lämnas digitalt och kan användas vid framtida underhåll, ombyggnad eller försäljning.

Checklista innan du bokar och svar på vanliga frågor

Ett hållbart resultat börjar före maskinen startar. Kontrollera följande tillsammans med den som ska utföra arbetet:

  1. Konstruktion: Finns ritningar, och är väggen, balken eller bjälklaget bärande?
  2. Riskmaterial: Är asbest eller andra känsliga material utredda?
  3. Tillstånd: Har BRF, fastighetsägare eller förvaltare godkänt hålet?
  4. Arbetsplats: Finns åtkomst, elförsörjning, avspärrning och plats för dammskydd?
  5. Omgivning: Är grannar, boende och verksamheter informerade om buller och arbetstid?
  6. Efterarbete: Är brandklass, ljudtätning, ytskikt och dokumentation med i beställningen?

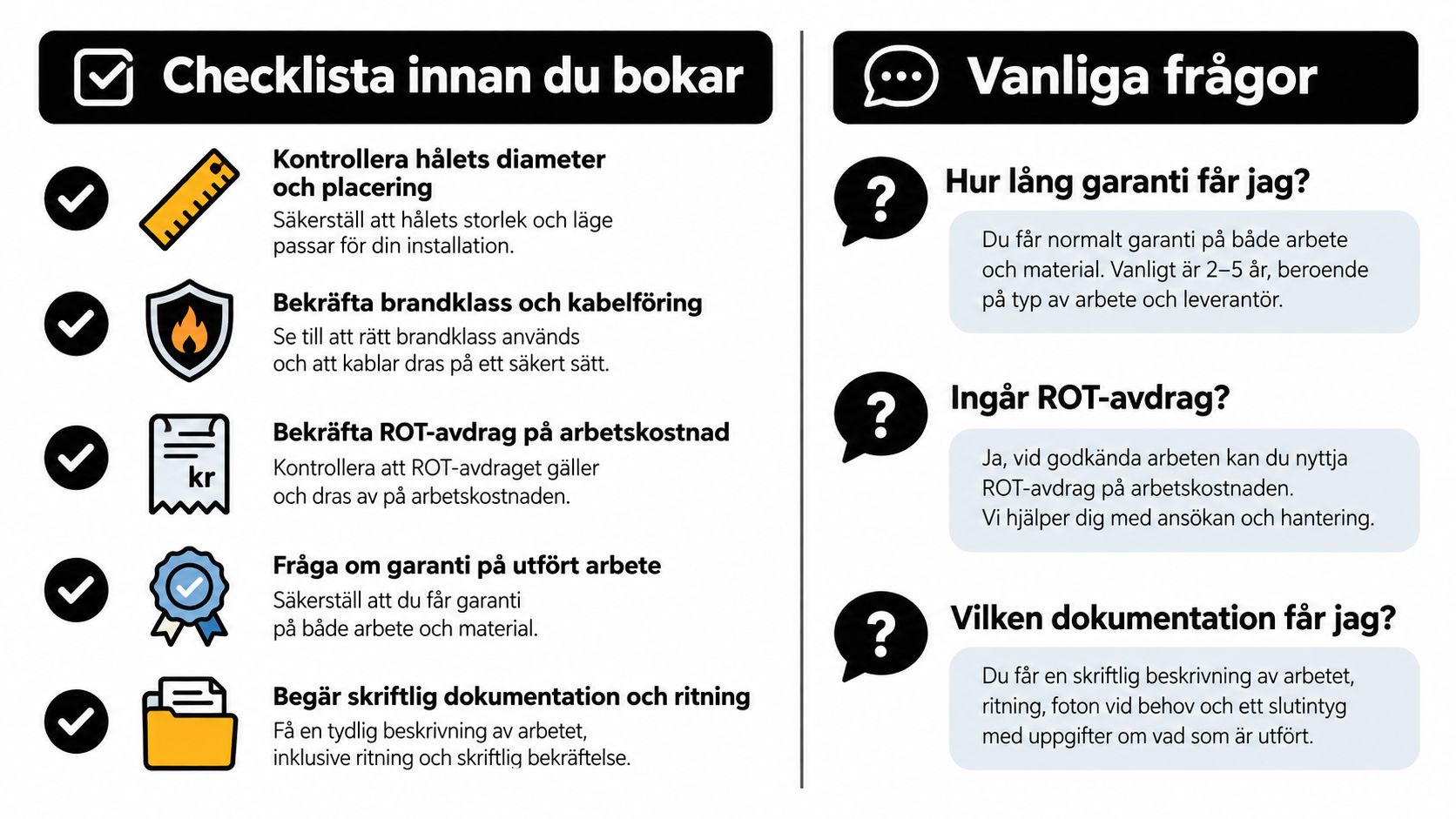

Checklista och vanliga frågor inför bokning av håltagning i betong för säkra installationer och korrekt dokumentation.

Vanliga frågor

Hur lång tid tar ett vanligt hål?
Det beror på diameter, djup, betong, armering, åtkomst och vald metod. Ett platsbesök eller tydliga bilder och ritningar behövs för en rimlig tidsbedömning.

Kan ni borra i en bärande vägg?
Det kan vara möjligt, men först efter kontroll av konstruktion, armering och installationer. Om hålet inte framgår av konstruktionsunderlaget kan en konstruktör behöva bedöma och godkänna ingreppet.

Krävs bygglov?
Det går inte att svara generellt. Fastighetsägare eller BRF behöver normalt kontaktas, och kommunen kan behöva bedöma om åtgärden kräver bygglov eller anmälan.

Hur hanteras garantin på brandtätningen?
Be om dokumentation på vilket godkänt system som har använts, vilka produkter som ingår och hur genomföringen är utförd. Garantivillkor ska framgå skriftligt av offert eller överlämning.

Hur dokumenteras arbetet?
En bra överlämning kan innehålla foton före och efter, hålets placering och mått, brandtätningsmetod, relationsritning när det behövs samt underlag för elbesiktning.

Kan ROT användas?
Det kan vara möjligt när håltagningen är en del av ett berättigat elinstallationsarbete. Be installatören specificera arbetskostnaden och kontrollera villkoren för det aktuella arbetet.

Vad kostar ett normalt hål på 50 till 150 millimeter?
Det går inte att ange ett ansvarsfullt normalpris utan att veta hålets djup, betongens egenskaper, armering, åtkomst, dammhantering, brandtätning och om elinstallationen ingår. Begär en offert som visar varje kostnadspost i stället för att jämföra enbart ett pris per hål.

Rätt beställning omfattar alltså mer än själva öppningen. Den ska även omfatta säker kontroll, vald metod, skydd av omgivningen, korrekt tätning, städning och dokumentation.


Kontakta H.B Elgruppen för ett platsbesök kring håltagning i betong och elinstallation i Stockholm. Vi hjälper dig att bedöma förutsättningarna, samordna rätt metod och lämna ett tydligt underlag för ett tryggt arbete från första kontroll till färdig dokumentation.

Lämna en kommentar

Din e-postadress kommer inte publiceras. Obligatoriska fält är märkta *

08 355 714

Skicka en offerförfrågan

Få en offert redan samma dag!
