Badrumsrenovering i Uppsala: guide steg för steg 2026

Du står kanske med en offert i handen, ett badrum som behöver rivas och en bostadsrättsförening som vill veta exakt vad du tänker ändra. Samtidigt ska el, VVS, tätskikt, kakel och ventilation samordnas. Det är ofta först när planeringen börjar som den viktigaste frågan dyker upp: vem ansvarar egentligen för vad?

Vid badrumsrenovering i Uppsala blir ansvarsfördelningen extra viktig i bostadsrätter. En flytt av ett uttag kan påverka elsäkerheten, föreningens godkännande och möjligheten att använda ROT-avdrag. En felplacerad rörgenomföring kan i sin tur tvinga fram ändringar i tätskiktet. En trygg renovering börjar därför inte med rivning, utan med en tydlig plan.

Ansvar och roller vid badrumsrenovering i Uppsala

Många bostadsrättsinnehavare utgår från att allt inne i lägenheten är deras eget ansvar. Så enkelt är det inte. Stadgarna avgör ofta gränsen mellan lägenhetens inre och föreningens gemensamma installationer, och den gränsen kan beröra både el, avlopp, ventilation, golvbrunn och ledningar.

Tänk på en vanlig situation. Du vill flytta spegelbelysningen, installera en handdukstork och ersätta ett gammalt uttag med en modernare lösning. Du beställer kanske en byggfirma för rivning och plattsättning, medan en elektriker kopplas in senare. Om föreningen inte har godkänt ändringen eller om elektrikern saknar information om den färdiga duschväggen kan installationen hamna fel från början.

Praktisk regel: Be styrelsen om ett skriftligt besked innan du flyttar el, vatten, avlopp eller ventilation.

Lägenheten och fastigheten har olika ansvar

Skatteverket anger att ROT inte gäller arbete på byggnadens gemensamma delar eller samfällighet. Det gör gränsdragningen ekonomiskt viktig, inte bara administrativt. Läs därför föreningens stadgar och be styrelsen specificera vilka delar som tillhör bostaden och vilka som ligger på föreningen, innan du beställer arbetet. Skatteverkets regler om arbeten som kan ge ROT bör också kontrolleras vid beställningstillfället.

Elinstallationer kräver dessutom rätt yrkeskompetens. Elsäkerhetsverket är tydligt med att en privatperson inte får flytta eller installera vägguttag i badrum. Du kan köpa elprodukter och utföra vissa enklare byten, men arbete som innebär ny installation eller flytt av uttag ska utföras av ett registrerat elinstallationsföretag för bostäder. Elsäkerhetsverkets vägledning om el i bad- och duschrum förklarar gränsen.

Samordna innan väggarna stängs

En fungerande ansvarskedja kan se ut så här:

  • Bostadsrättsinnehavaren: samlar stadgar, godkännande, försäkringsuppgifter och önskemål.
  • Föreningen: bedömer åtgärder som påverkar gemensamma installationer, ventilation eller byggnadens konstruktion.
  • Byggentreprenören: ansvarar för rivning, underlag och byggmoment enligt avtalet.
  • VVS-firman: planerar rör, avlopp och anslutningar.
  • Elinstallationsföretaget: projekterar och kontrollerar elen i relation till våtrummets zoner.
  • Beställaren: ser till att alla har samma ritning och dokumentation.

Den billigaste lösningen är inte alltid den som kostar minst totalt. En extra samordning före rivning kan förhindra att kakel, tätskikt eller el behöver göras om. Be också om foton på dolda installationer innan väggar och golv byggs igen.

Steg-för-steg-processen för en smidig renovering

En bra process börjar med att beskriva slutresultatet innan någon river. Bestäm badrummets funktion, placering av dusch, toalett, tvättställ, förvaring, belysning och eventuell handdukstork. Om planlösningen ska ändras behöver även ventilation, avlopp, el och föreningens regler vägas in.

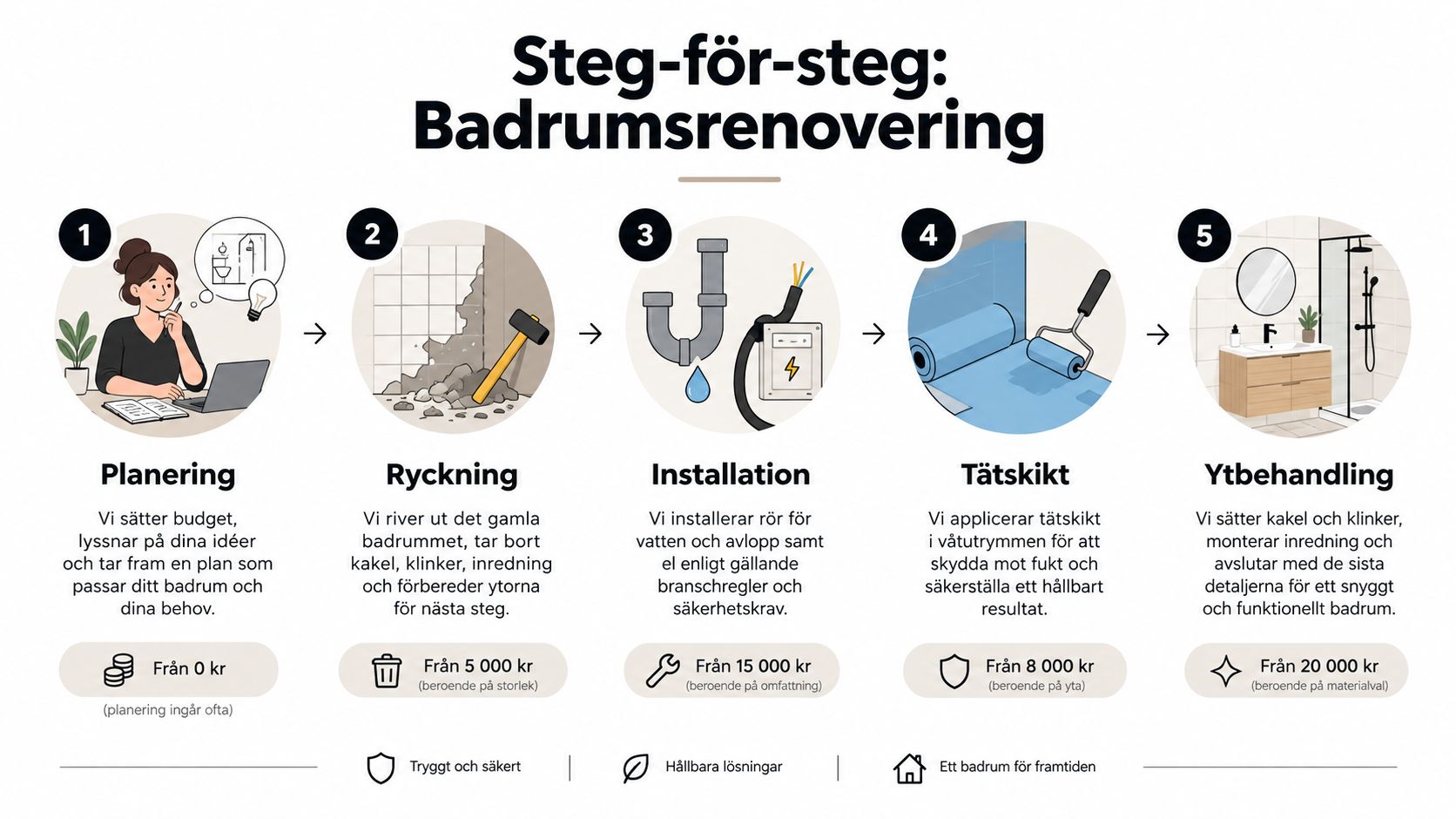

En steg-för-steg-illustration som visar processen för badrumsrenovering från planering till färdigställande och ytbehandling.

Börja med underlaget

Gå igenom badrummets befintliga skick innan du beställer material. Kontrollera golvbrunn, fall, bjälklag eller betong, rörens placering och eventuell tidigare fuktpåverkan. Ett vackert kakel kan inte kompensera för ett instabilt underlag eller en felaktigt placerad brunn.

I Uppsala finns både äldre flerbostadshus, studentbostäder, villor och nyare bostadsområden. Byggnadens ålder påverkar därför vilka överraskningar som kan finnas bakom ytskikten. Äldre ledningar, begränsad ventilation och tidigare ombyggnader behöver identifieras tidigt.

Lägg en ordnad arbetsföljd

En praktisk ordning är:

  1. Planera och godkänn. Samla ritning, offert, ansvarsfördelning och eventuella besked från styrelse eller kommun.
  2. Riv kontrollerat. Dokumentera dolda förhållanden och stoppa arbetet om underlaget avviker från kalkylen.
  3. Installera VVS och el. Placera rör, dosor, värmekablar och anslutningar innan väggar stängs.
  4. Förbered tätskiktet. Säkerställ rätt fall, uttorkning, brunnsanslutning och kompatibla systemkomponenter.
  5. Montera ytskikt och inredning. Sätt kakel, klinker, porslin, blandare, belysning och övrig utrustning efter kontroll av underliggande arbete.

Golvvärme behöver planeras tillsammans med golvuppbyggnad och el. Läs mer om tekniska val i guiden om golvvärme i badrum, men låt alltid den ansvariga installatören bedöma förutsättningarna i just ditt badrum.

Skriv avtal som tål ändringar

Ett muntligt löfte om att “allt ingår” räcker inte i ett våtrumsprojekt. Offerten bör beskriva rivning, bortforsling, underarbete, el, VVS, tätskikt, plattsättning, material, dokumentation och vad som händer om dolda fel upptäcks.

Be varje yrkesgrupp ange sitt eget ansvar och sina beroenden. Elektrikern behöver veta var duschväggar och fast inredning hamnar. Plattsättaren behöver veta hur brunn och rör är utförda. Beställaren behöver veta vem som fattar beslut om tilläggsarbeten.

Kostnad och ROT-avdrag för din renovering

Det vanligaste ekonomiska missförståndet är att ROT dras från hela fakturan. Så fungerar det inte. Skatteverket anger att ROT gäller reparation, underhåll, ombyggnad och tillbyggnad av bostäder, men avdraget beräknas endast på arbetskostnaden. Material, utrustning och resor räknas inte in, och den ordinarie nivån är högst 30 procent av den debiterade arbetskostnaden inklusive moms. Skatteverkets information om ROT och RUT är den säkraste utgångspunkten för aktuell bedömning.

En offert bör därför dela upp arbetet i tydliga kostnadsslag. Separera exempelvis elinstallation, VVS, tätskikt, plattsättning, rivning, material, transporter och utrustning. Då ser du både vad renoveringen faktiskt kostar och vilken del som kan ligga till grund för ROT.

Så läser du arbetskostnaden

Anta att en offert innehåller en arbetskostnad på 100 000 kronor. Den ordinarie beräkningen blir då högst 30 000 kronor i ROT, förutsatt att övriga villkor är uppfyllda och att du har tillräckligt skatteutrymme. Material och resor påverkar fortfarande totalsumman, men ger inte avdrag.

Ett hushåll där två personer uppfyller villkoren kan i praktiken ha ett sammanlagt ROT-utrymme på 100 000 kronor, om arbetskostnaden och den inbetalda skatten räcker. Taket är 50 000 kronor per person för ROT, medan den sammanlagda gränsen för ROT och RUT är 75 000 kronor per person och beskattningsår. En separat genomgång av hur ROT kan beräknas kan användas som komplement, men Skatteverkets villkor gäller alltid.

KostnadspostKan normalt ingå i ROT-underlaget
Arbete med tätskikt och plattsättningJa, om arbetet omfattas av reglerna
Elinstallation i bostadenJa, när arbetet är godkänt och korrekt specificerat
VVS-arbeteJa, när villkoren är uppfyllda
Kakel, klinker och porslinNej
Resor och utrustningNej

Kontrollera bostadstyp och betalning

Villkoren skiljer sig mellan bostadsrätt, småhus och ägarlägenhet. Nybyggnation ger inte rätt till ROT, och arbete på föreningens gemensamma delar ska inte blandas ihop med arbete i den privata bostadsdelen. Be därför om en faktura där arbetskostnaden är separerad och yrkesgruppernas insatser går att följa.

Äldre kalkyler kan också vara missvisande. Den tillfälliga höjningen till 50 procent under 2025 upphörde vid årsskiftet 2025/2026, så en offert eller prisguide som bygger på den nivån ska inte användas som underlag för en beställning under 2026.

Byggregler, tätskikt och elsäkerhet

Våtrummets viktigaste skydd syns inte när arbetet är färdigt. Tätskiktet ska bilda ett sammanhängande, vattentätt skikt på golv och väggar som utsätts för duschvatten, stänk eller läckage. Boverket beskriver kravet funktionellt. Fukt ska hindras från att tränga in i byggnadsdelar i oacceptabel mängd, och golvet ska ha fall så att vatten leds till golvbrunnen. Boverkets vägledning om fuktsäkerhet visar varför planeringen måste börja med underlaget, inte med kaklets färg.

Jämförelsebild som visar korrekt installerat tätskikt vid badrumsrenovering jämfört med ett vanligt fel utan fuktspärr.

Tätskiktet kräver ett system

Kontrollera bjälklagets eller betongens styvhet, befintlig golvbrunn, fall och rördragningar innan skivor och tätskikt monteras. Branschreglerna begränsar genomföringar i våtrumsgolv till spillvattenrör och golvbrunn. I duschplatsen ska endast golvbrunn förekomma.

Avloppsrörets läge behöver verifieras tidigt. BKR anger minst 60 millimeter mellan avloppsrör och väggens tätskikt, vilket påverkar hur väggskivor och anslutningar kan byggas. Tätskiktets primer, duk, manschetter och fästmassa ska dessutom vara provade tillsammans. Ett godkänt system betyder inte att komponenter från olika system kan blandas fritt.

Dokumentera uttorkning, brunnsanslutning, rörgenomföringar, hörn och underlaget före plattsättning. Foton från det dolda arbetet kan bli värdefulla vid framtida service, försäljning eller skadeutredning.

Planera elen efter den färdiga duschen

Elsäkerhetsverkets zonindelning styr placering och kapslingsklass. Zon 0, inne i badkar eller duschutrymme, kräver materiel med minst IP67. Zon 1, ovanför badkar eller dusch upp till 2,25 meters höjd, kräver minst IP44 och jordfelsbrytarskydd. Zon 2 sträcker sig 60 centimeter utanför zon 1 och kräver också minst IP44. Uttag ska skyddas av jordfelsbrytare och får inte placeras fritt i rummet.

Rita in duschens slutliga glasväggar innan du placerar spegelbelysning, handdukstork, tvättmaskin, golvvärme eller smart styrning. Nära dusch eller badkar ska apparater vara fast anslutna. Fördjupa dig i IP-klass i badrum innan du väljer armaturer, men låt ett registrerat elinstallationsföretag kontrollera installationen före driftsättning.

Så väljer du rätt entreprenör och elektriker

Att göra delar själv kan verka billigare, särskilt vid rivning och enklare montering. Fördelen är kontroll över vissa kostnader. Nackdelen är att du själv får bära samordningsansvaret och risken att ett moment påverkar nästa yrkesgrupp.

En helhetsentreprenör kan förenkla kommunikationen, men du behöver ändå veta vem som ansvarar för el, VVS, tätskikt och dokumentation. En byggfirma är inte automatiskt ansvarig för elinstallationer bara för att den samordnar projektet.

Jämför på dokumentation, inte bara pris

KontrollpunktSeriöst uppläggVarningssignal
ElRegistrerat elinstallationsföretag för bostäderOtydligt vem som kopplar
OffertArbete och material särredovisasEtt enda ospecificerat totalpris
VåtrumSystem, foton och intyg dokumenteras“Det gör vi alltid” utan underlag
AvtalTillägg och ändringar reglerasMuntliga löften
FörsäkringAnsvar och försäkring kan visasUndvikna frågor om ansvar

Fråga elektrikern hur zonindelningen påverkar uttag och armaturer. Be också om besked om jordfelsbrytartest, kapslingsklass, skyddsledare och dokumentation. En registrerad installatör ska kunna förklara vad som görs innan väggarna stängs.

H.B Elgruppen arbetar med elinstallationer i våtrum, inklusive belysning, uttag, handdukstorkar och golvvärme i samband med renovering. Oavsett vilken elfirma du väljer bör du kräva samma tydlighet: skriftlig omfattning, rätt registrering och en plan som samordnas med tätskikt och inredning.

Vanliga problem och hur du undviker dem

De dyraste misstagen uppstår ofta i övergångarna mellan yrkesgrupper. En elektriker placerar en dosa innan duschväggen är fastställd. En rördragning hamnar för nära väggen. En plattsättare upptäcker att underlaget inte är tillräckligt torrt. Varje enskilt beslut kan verka litet, men tillsammans kan de leda till omarbete.

Modernt och ljust badrum med dusch, trämöbler, hängande toalett och fönster med utsikt över Uppsala domkyrka.

Boverkets vägledning innebär att väggar och golv som utsätts för duschvatten, vattenspill eller läckage ska ha ett beständigt vattentätt skikt. Kravet kan även omfatta ett snedtak över en dusch i ett 1,5-planshus, eftersom det är den faktiska vattenbelastningen som avgör. Boverkets vägledning om tätskikt och vattenbelastade ytor bör finnas med i projekteringen.

Använd en enkel stoppunkt före varje dolt moment:

  • Före rivning: godkännande, stadgar, ritning och ansvar.
  • Före installation: placering av dusch, brunn, rör, dosor och värme.
  • Före tätskikt: underlag, fall, uttorkning och systemkomponenter.
  • Före plattsättning: foton, kontroll och skriftligt klartecken.
  • Före driftsättning: eltest, dokumentation och genomgång med beställaren.

Vanliga frågor om badrumsrenovering

Behöver jag tillstånd i en bostadsrätt?

Kontakta styrelsen innan arbetet börjar, särskilt om renoveringen påverkar ventilation, brandskydd, bärande delar, rör eller el. Ett godkännande bör vara skriftligt och beskriva vad som faktiskt får ändras.

Kan jag flytta ett vägguttag själv?

Nej. Elsäkerhetsverket anger att privatpersoner inte får flytta eller installera vägguttag i badrum. Anlita ett registrerat elinstallationsföretag och planera placeringen med hänsyn till den färdiga duschen.

Hur vet jag vad ROT gäller för?

ROT gäller normalt godkänd arbetskostnad, inte material, resor eller utrustning. ROT-reglerna är nationella, men de påverkar kostnadsplaneringen direkt för privatpersoner i Uppsala. En kalkyl bör särredovisa arbetskostnad, material, elinstallation, antal ägare och betalningsår, vilket också ligger i linje med Handelsbankens information om ROT för hushåll.

Vad gör jag om entreprenören hittar en dold skada?

Stoppa det berörda momentet och be om foton, orsak, åtgärdsförslag och pris innan arbetet fortsätter. Ett skriftligt tillägg är bättre än en överraskning på slutfakturan.


H.B Elgruppen hjälper till med säkra elinstallationer i samband med badrumsrenovering, från belysning och uttag till golvvärme och handdukstorkar. Beskriv ditt projekt och besök H.B Elgruppen för att planera elen tillsammans med våtrummets övriga installationer.

Lämna en kommentar

Din e-postadress kommer inte publiceras. Obligatoriska fält är märkta *

08 355 714

Skicka en offerförfrågan

Få en offert redan samma dag!
